cách mở nội dung nhạy cảm trên telegram iphone

Tăng cường nhân lực, bám sát tiến độ thi công Dự án Nhà máy Thủy điện Ialy mở rộng

16:46, 05/04/2024

Đó là một trong những chỉ đạo của Thành viên HĐTV Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Đức Cường và Phó Tổng giám đốc EVN Phạm Hồng Phương khi kiểm tra công tác thi công và chủ trì Hội nghị Giao ban công trường Dự án Nhà máy Thủy điện Ialy mở rộng (Dự án) quý I/2024, ngày 5/4.
Tham dự đoàn công tác có kiểm soát viên EVN; các ban chuyên môn EVN; lãnh đạo Ban QLDA Điện 2; lãnh đạo các nhà thầu thi công, tư vấn, giám sát, cung cấp thiết bị cho Dự án. Báo cáo tại buổi làm việc, ông Nguyễn Đức Minh – Phó Giám đốc Ban QLDA điện 2 cho biết, quý I/2024, công tác thi công Dự án Nhà máy Thủy điện Ialy mở rộng gặp nhiều khó khăn, nhất là việc huy động công nhân lên công trường sau kỳ nghỉ Tết Nguyên đán. Dù vậy, với sự bám sát, đôn đốc của Ban QLDA Điện 2 bằng các buổi giao ban ngày, tuần, tháng, thường xuyên rà soát, kiểm điểm tiến độ chi tiết các công việc…, cùng sự nỗ lực của các nhà thầu nên nhiều hạng mục thi công đã hoàn thành đạt và vượt kế hoạch. Cụ thể, quý I/2024, các hạng mục công trình hầm đều hoàn thành và vượt kế hoạch như hầm dẫn nước, đường ống áp lực; công tác đào và gia cố kênh dẫn vào cửa lấy nước đáp ứng tiến độ phù hợp với quy trình vận hành hồ Thủy điện Ialy,... Công tác cung cấp thiết bị cơ bản đáp ứng tiến độ.

Ông Nguyễn Đức Minh - Phó Giám đốc Ban QLDA Điện 2 báo cáo tiến độ dự án

Tuy nhiên, một số hạng mục như công nhà máy, gia cố đáy kênh, gia cố kênh dẫn dòng chưa đạt kế hoạch đề ra do một số nhà thầu thiếu nhân lực sau kỳ nghỉ Tết Nguyên đán 2024. Bên cạnh công tác thi công, công tác quản lý chất lượng dự án tiếp tục được thực hiện tốt. Các hạng mục công trình đến thời điểm hiện nay đảm bảo chất lượng theo thiết kế, kết quả đánh giá số liệu quan trắc trạng thái các hạng mục đảm bảo ổn định. Công tác quản lý môi trường, xã hội, sức khỏe và an toàn (ESHS) tiếp tục được triển khai thực hiện tốt...


Dự án Nhà máy Thủy điện Ialy mở rộng:

- Tổng công suất 360MW.

- Tổng mức đầu tư khoảng 6.398 tỷ đồng.

- Chủ đầu tư: EVN

- Ban QLDA Điện 2 thay mặt chủ đầu quản lý, điều hành dự án.

- Khởi công tháng 6/2021 - Dự kiến, hòa lưới phát điện tổ máy 1 vào tháng 11/2024, tổ máy 2 tháng 12/2024.
Tại buổi làm việc, các nhà thầu tham gia dự án cũng đã báo cáo tiến độ triển khai các hạng mục, những khó khăn thách thức, giải pháp và đề xuất các kiến nghị để đẩy nhanh tiến độ thi công, lắp đặt, đáp ứng tiến độ theo yêu cầu của chủ đầu tư. Kiểm tra thực tế tại công trường và nghe báo cáo của Ban QLDA điện 2 và các nhà thầu, Thành viên HĐTV EVN Nguyễn Đức Cường và Phó Tổng giám đốc EVN Phạm Hồng Phương ghi nhận những nỗ lực của Ban QLDA điện 2 và các nhà thầu tham gia Dự án. Khẳng định công tác thi công có nhiều khó khăn, thách thức, khối lượng công việc còn lớn, lãnh đạo EVN đề nghị các nhà thầu thi công tăng cường nhân lực, làm việc 3 ca, 4 kíp, 24/7 để đẩy nhanh tiến độ. Với các hạng mục chưa hoàn thành kế hoạch của quý I/2024 cần khẩn trương tăng tốc để đáp ứng đúng tiến độ cam kết, để bàn giao cho đơn vị lắp máy vào thi công, nhất là hạng mục gian máy, buồng phòng... Lãnh đạo EVN cũng đề nghị đơn vị lắp máy bố trí đầy đủ nhân lực vào công trường để tthực hiện lắp đặt thiết bị theo đúng tiến độ; bố trí đầy đủ lực lượng giám sát phối hợp chặt chẽ với Ban QLDA để nghiệm thu, lắp đặt thiết bị... Đặc biệt, lãnh đạo EVN đề nghị Ban QLDA Điện 2, Công ty Thủy điện Ialy phối hợp chặt chẽ với Trung tâm Điều độ hệ thống điện Quốc gia và các đơn vị liên quan để lên kế hoạch, phương án vận hành điều tiết hồ chứa phục vụ thi công tháo dỡ đê quây và đào kênh dẫn vào theo chỉ đạo của tập đoàn. Với mục tiêu phát điện 2 tổ máy vào cuối năm 2024, Ban QLDA Điện 2 cần tiếp tục tập trung chỉ đạo, điều hành, điều phối các nhà thầu đẩy nhanh tiến độ thi công các hạng mục bám sát tiến độ, đặc biệt là các hạng mục là đường găng của dự án; song song đó, cần phối hợp, chỉ đạo các lực lượng trên công trường tiếp tục thực hiện tốt công tác an toàn, phòng cháy chữa cháy, phòng chống thiên tai, bảo vệ môi trường... Hiện trên công trường dự án Nhà máy Thủy điện Ialy mở rộng đang có hơn 700 CBCNV, người lao động tham gia triển khai dự án; làm việc 3 ca, 4 kíp, 24/7 với mục tiêu cao nhất đưa dự án về đích đúng tiến độ.

Một số hình ảnh của đoàn công tác khi kiểm tra công tác thi công tại công trường:

Đoàn công tác kiểm tra hạng mục thi công cửa lấy nước

Thành viên HĐTV EVN Nguyễn Đức Cường (thứ 2 từ trái sang) nghe nhà thầu báo báo tiến độ thi công hầm dẫn nước

Ông Phạm Hồng Phương - Phó Tổng giám đốc EVN (ngoài cùng bên phải) trao đổi với đại diện Ban QLDA điện 2 và các nhà thầu về tiến độ thi công hạng mục nhà máy chính

Đoàn công tác kiểm tra hạng mục thi công buồng, phòng gian máy

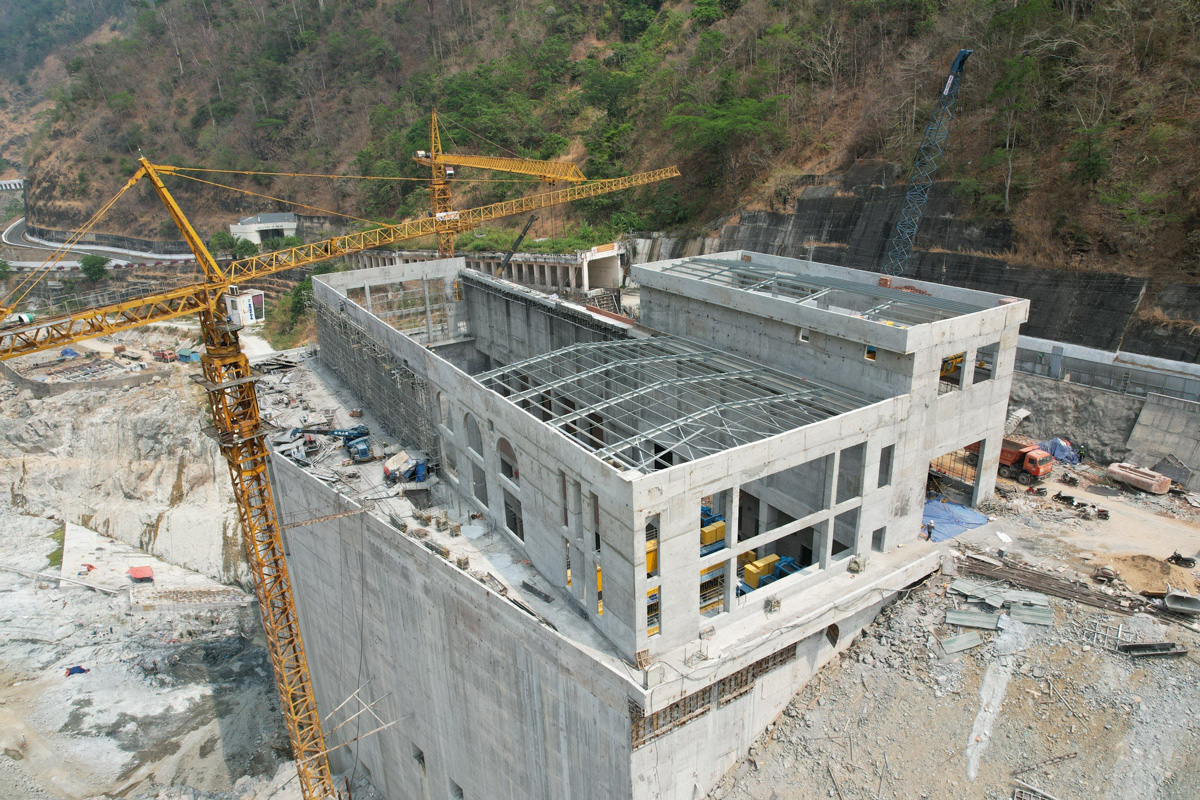

Khu vực thi công nhà máy chính



Nghi Viên Share

Chủ tịch Hội đồng thành viên EVN tiếp tục kiểm tra những điểm thi công nhiều khó khăn công trình đường ⛎dây Lào Cai - Vĩnh Yên 🧔

Chủ tịch Hội đồng thành viên EVN tiếp tục kiểm tra♐ những điểm thi công nhiều khó khăn công trình đường dây Lào Cai - Vĩnh Yên

Ngày 17/6, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) Đặng Hoàng An tiếp tục đi kiểm tra và đốc thúc tiến độ triển khai của nhà thầu tại một số vị trí thi công đang gặp nhiều khó khăn thuộc các gói thầu số 3, 5 của dự án đường dây 500kV Lào Cai - Vĩnh Yên, đoạn tuyến qua tỉnh Yên Bái.

 Chủ tịch Hội đồng thành viên EVN tiếp tục kiểm tra những điểm thi cô𒀰ng nh൩iều khó khăn công trình đường dây Lào Cai - Vĩnh Yên

Chủ tịch Hội đồng thành viên EVN tiếp tục kiể🐓m tra những điểm thi công nhiều khó khăn công trình đường dây Lào Cai - Vĩnh Yên

Ngày 17/6, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) Đặng Hoàng An tiếp tục đi kiểm tra và đốc thúc tiến độ triển khai của nhà thầu tại một số vị trí thi công đang gặp nhiều khó khăn thuộc các gói thầu số 3, 5 của dự án đường dây 500kV Lào Cai - Vĩnh Yên, đoạn tuyến qua tỉnh Yên Bái.

EVNHCMC lan tỏa tiện ích số tại 'Ngày không tiền mặt⛦🐼 2025 '

EVNHCMC lan tỏa tiện ích số tại 'Ngày khô𓄧ng tiền mặt 2025 '

Vừa qua, trong khuôn khổ chương trình ‘Ngày không tiền mặt 2025’, Tổng công ty Điện lực TP.Hồ Chí Minh (EVNHCMC) đã giới thiệu đến người dân các giải pháp thanh toán không dùng tiền mặt và các tiện ích số nổi bật trên ứng dụng EVNHCMC.

ꦫ Đoàn khảo sát số 1 của Đảng ủy Chính phủ làm việc với Đảng ủy EVN về việc khảo sát xây dựng Đề án mô hình tổ chức Đảng trong doanh nghiệp nhà nước

Đoàn khảo sát số 1 của Đảng ủy Chính phủ làm việc với Đ𝐆ảng ủy EVN về việc khảo sát xây dựng Đề án mô hình tổ chức Đảng trong doanh nghiệp nhà nước

Ngày 17/6 tại Hà Nội, Đoàn khảo sát số 1 của Đảng uỷ Chính phủ do đồng chí Lê Thị Thuỷ - Ủy viên Ban chấp hành Trung ương Đảng, Phó Bí thư Đảng ủy Chính phủ, Trưởng đoàn công tác, đã có buổi làm việc với Đảng ủy Tập đoàn Điện lực Việt Nam (EVN) về việc khảo sát xây dựng Đề án mô hình tổ chức Đảng trong doanh nghiệp nhà nước.

EVN và các đơn vị triển khai công tá💖c đảm bảo điện phục vụ kỳ thi tốt nghiệp 🃏THPT và tuyển sinh đại học, giáo dục nghề nghiệp 2025

𓂃 EVN và các đơn vị triển khai công tác đảm bảo điện phục vụ kỳ thi tốt nghiệp THPT và tuyển sinh đại học, giáo dục nghề nghiệp 2025

Để đảm bảo cung cấp điện liên tục và ổn định, phục vụ tốt cho Kỳ thi tốt nghiệp THPT và tuyển sinh đại học, giáo dục nghề nghiệp năm 2025, Tập đoàn Điện lực Việt Nam (EVN) đã và đang khẩn trương triển khai nhiều giải pháp đồng bộ và tích cực.

{ea888}|{chẵn lẻ momo}|{binh xập xám}|{e888}|{link c🧸ách 𝔉mở nội dung nhạy cảm trên telegram iphone}|{cá🐷ch mở nội dung nhạy cảm trên telegram iphonef𓆏an}|{ae388 bet.com}|{muse là gì}|{yua mikami}|{cách mở nội dung nhạy cảm trên tel꧑egram ip༒hone land}|
