cách mở nội dung nhạy cảm trên telegram iphone

Lãnh đạo tỉnh Quảng Nam và EVN kiểm tra công trường 2 dự án quan trọng phục vụ nhập khẩu điện Lào

13:42, 22/02/2024

Sáng 22/2, tại huyện Nam Giang, tỉnh Quảng Nam, lãnh đạo UBND tỉnh Quảng Nam và lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) đi kiểm tra công trường thi công dự án đường dây 500kV Monsoon – Thạnh Mỹ phần trên lãnh thổ Việt Nam, cùng dự án mở rộng ngăn lộ và cải tạo Trạm biến áp 500kV Thạnh Mỹ.
Về phía UBND tỉnh Quảng Nam có Phó Chủ tịch UBND tỉnh Hồ Quang Bửu; lãnh đạo các sở, ngành liên quan. Về phía EVN có Tổng giám đốc EVN Nguyễn Anh Tuấn, Thành viên HĐTV EVN Nguyễn Đức Cường, Phó Tổng giám đốc EVN Nguyễn Tài Anh, Chủ tịch Công đoàn Điện lực Việt Nam Đỗ Đức Hùng, lãnh đạo các ban chuyên môn EVN, lãnh đạo Ban Quản lý dự án Điện 2, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Tổng công ty Điện lực miền Trung (EVNCPC).

Dự án đường dây 500kV Monsoon – Thạnh Mỹ phần trên lãnh thổ Việt Nam do EVN làm chủ đầu tư, giao Ban Quản lý dự án (QLDA) Điện 2 quản lý, điều hành. Quy mô đường dây dài hơn 44km, đi qua 4 xã (La Dêê, Chà Vàl, Tà Pơ và Tà Bhinh) của huyện Nam Giang, tỉnh Quảng Nam, với 90 vị trí móng trụ và 26 khoảng néo. Đến nay, với sự hỗ trợ của UBND tỉnh Quảng Nam và các sở, ngành, địa phương liên quan, dự án đã bàn giao mặt bằng 34/90 vị trí, là đoạn tuyến ngoài rừng tự nhiên (có 35 vị trí ngoài 𓆉rừng tự nhiên). Về hành lang tuyến, dự kiến sẽ hoàn thành bàn giao mặt bằng trong tháng 3/2024 theo chỉ đạo của UBND tỉnh Quảng Nam.

Hiện, các nhà thầu đã thi công đào móng 27/90 vị trí, đúc móng 24/90 vị trí; hoàn thành dựng 5/90 vị trí cột; hoàn thành mở đường thi công 58/90 tuyến đường tạm, trong đó có 24/46 tuyến thuộc rừng tự nhiên và và 34/44 tuyến ngoài rừng tự nhiên. Theo kế hoạch, dự án sẽ hoàn thành đóng điện vào tháng 10/2024 nhưng hiện nay còn một số khó khăn, vướng mắc. Cụ thể, các nhà thầu chưa thể triển khai đồng loạt trên toàn tuyến do chưa hoàn thành mở đường thi công, chưa hoàn thành hiệu chỉnh 12 tuyến đường tạm có độ dốc lớn và tận thu cây rừng 55 vị trí móng trong rừng tự nhiên...

Dự án mở rộng ngăn lộ và cải tạo Trạm biến áp 500kV Thạnh Mỹ (xã Tà B‘Hing, huyện Nam Giang, tỉnh Quảng Nam) do EVNNPT làm chủ đầu tư. Hiện nay, nhà thầu đang thi công bóc lớp thực vật nền trạm, triển khai sa📖n lấp mặt bằng, thi công 1 số hạng mục tường chắn bê tông, lăng trụ đá; thi công hoàn trả các đường dây hiện hữu…

EVNNPT đang quyết tâm hoàn thành dự án trong tháng 7/2024.  Báo cáo đoàn công tác, Ban QLDA Điện 2 và EVNNPT cho biết đều đang đôn đốc các nhà thầu tăng cường nhân lực, vật tư, thiết bị… đẩy nhanh tiến độ dự án. Tổng giám đốc EVN đề nghị Ban QLDA Điện 2, EVNNPT phối hợp chặt chẽ với chính quyền địa phương, các đơn vị liên quan giải quyết các khó khăn, vướng mắc còn tồn tại; yêu cầu các nhà thầu bố trí đầy đủ nhân lực, thiết bị, vật tư vật liệu, tăng ca, thi công khẩn trương khi có mặt bằng, đẩy nhanh tiến độ dự án để đóng điện theo kế hoạch. Đây đều là các dự án có vai trò và ý nghĩa đặc biệt quan trọng thuộc Hiệp định hợp tác năng lượng giữa 2 Chính phủ Việt Nam và Lào, với mục tiêu nhập khẩu điện từ Lào cho hệ thống điện Việt Nam nói chung, tỉnh Quảng Nam nói riêng.

Một số hình ảnh tại buổi kiểm tra:

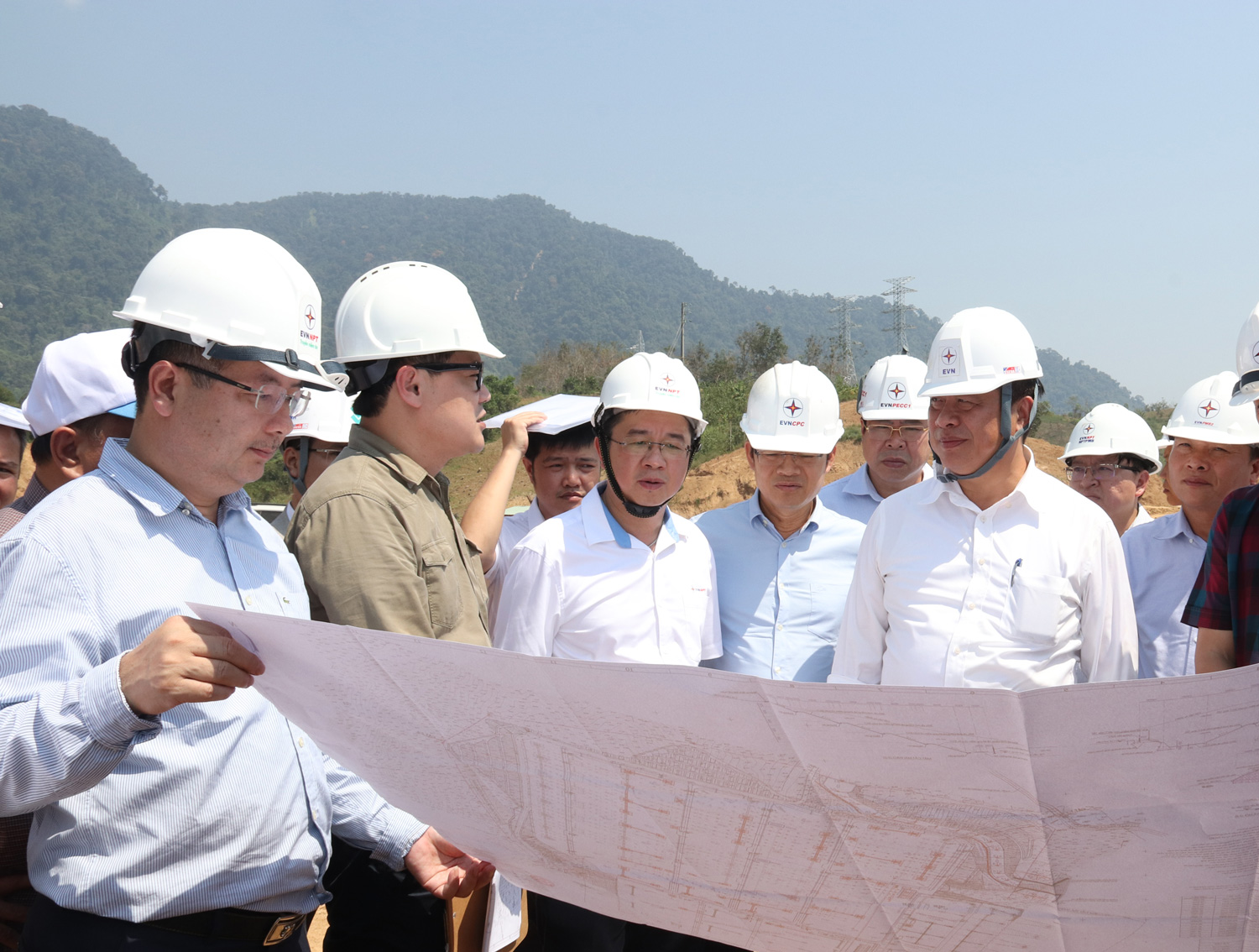

Phó Chủ tịch UBND tỉnh Quảng Nam Hồ Quang Bửu (áo kẻ, hàng đầu, bên phải) và Tổng giám đốc EVN Nguyễn Anh Tuấn (áo trắng, hàng đầu, bên trái) cùng đoàn công tác kiểm tra công trường thi công dự án đường dây 500kV MonSoon - Thạnh Mỹ phần trên lãnh thổ Việt Nam

Đại diện Ban QLDA Điện 2 báo cáo tình hình thi công dự án đường dây 500kV MonSoon - Thạnh Mỹ với đoàn công tác

Đoàn công tác nghe báo cáo tiến độ triển khai thi công dự án mở rộng ngăn lộ và cải tạo Trạm biến áp 500kV Thạnh Mỹ

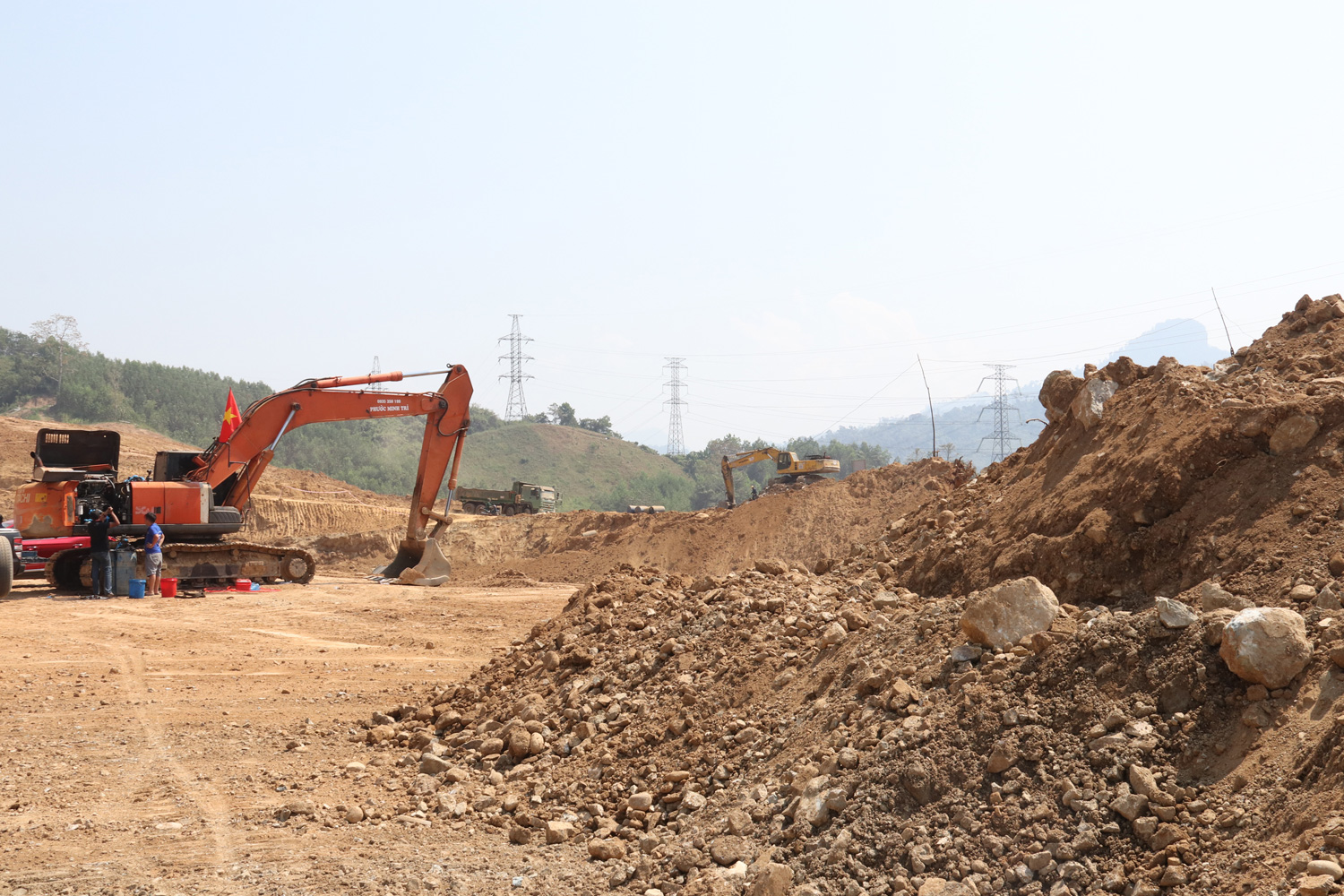

Công trường thi công mở rộng ngăn lộ và cải tạo Trạm biến áp 500kV Thạnh Mỹ


H. Hoa Share
